花蓮縣赤科山產業道路復建工程主要畫分為8大工區,工區內大小邊坡崩塌需整治共有13處,施工廠商正全力趕工。

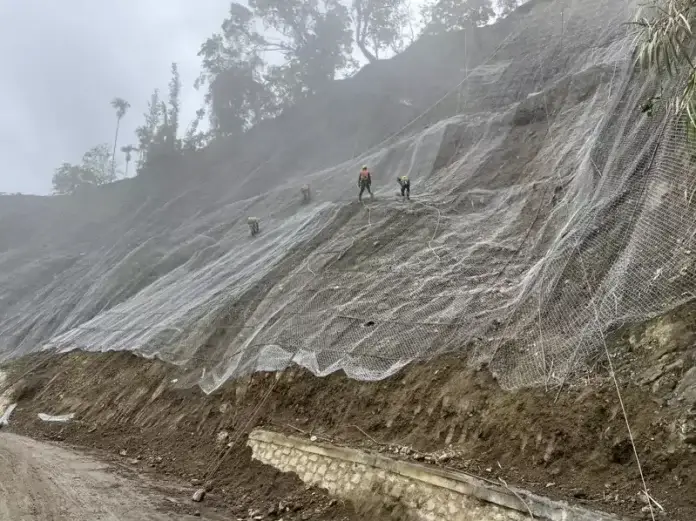

花蓮縣赤科山產業道路復建工程主要畫分為8大工區,工區內大小邊坡崩塌需整治共有13處,施工廠商正全力趕工。<圖/花蓮縣政府 提供>

花蓮縣玉里鎮赤科山是重要金針花產區,聯外產業道路因去年0918震災受損,縣府提報災害復建工程,獲中央核定1億2133萬元邊坡整治。今年卻又遇上連續4個月颱風侵襲,導致產業道路柔腸寸斷,除再增加經費外,完工期程恐趕不上明年金針花季,縣府協調廠商積極趕工,盼早日恢復通行。

去年0918地震重創花蓮南區,赤科山產業道路多處邊坡發生大規模崩塌、道路中斷,影響人車通行,只能繞行竹林路段上下山,加上颱風來襲,對於復建工程嚴重影響。尤其8月至9月為金針花產季,但遊客難以上山賞花,金針農收入大減,路斷幾乎等同斷了生計,急需復建。

花蓮縣政府農業處表示,復建工程主要畫分為8大工區,均位於道路4公里至10.25公里,工區內大小邊坡崩塌需整治共有13處。先將坡面多餘土石刷除整理,再設置自由格梁、噴凝土溝及打設土岩釘穩固邊坡,避免日後雨水沖刷造成土石滑落;施作帽梁、微型樁、擋土牆、防落石網及石籠等水保設施,改善邊坡狀況,現已全力趕工。

農業處農工科長吳明遠指出,已完成5個工區邊坡菱形網掛網及岩釘打設,以及7.25公里掏空處臨時擋土設施,目前為工區岩釘灌漿作業,土建工程預計31日開始施作,原預定進度5.35%,實際進度已達13.50%。

吳明遠說,原先工程預計明年8月完工,但道路災害非常嚴重,目前看來完工日期可能會延後,明年金針花季將視工程進度,研擬從竹林路段單向道管制,讓車輛能上下山。

由於受颱風影響災情擴大,新增11處大小崩塌,縣府估算,還需增加經費4486萬8153元,將提報行政院公共工程委員會爭取經費;至於其他道路受損部分,已提報經費計1億414萬7000元,待中央審查核定後規畫發包作業。

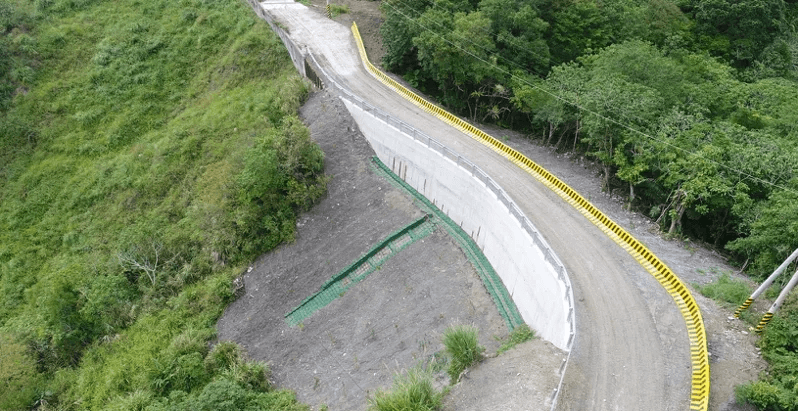

花蓮縣玉里鎮赤科山產業道路受地震、颱風影響,多處邊坡發生大規模崩塌,縣府正施作復建工程。<圖/花蓮縣政府提供>
花蓮縣玉里鎮赤科山產業道路受地震、颱風影響,多處邊坡發生大規模崩塌,縣府正施作復建工程。<圖/花蓮縣政府提供>

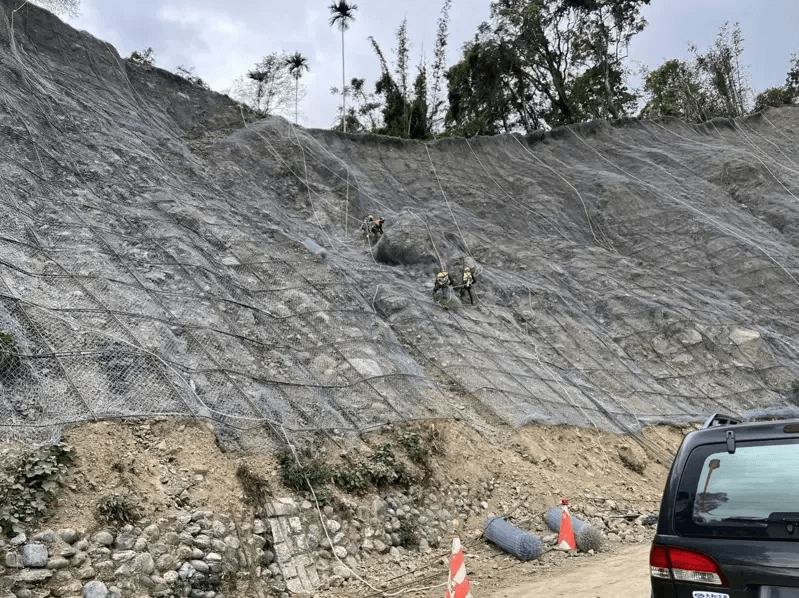

花蓮縣玉里鎮赤科山產業道路災情慘重,縣府協調廠商積極趕工,盼早日恢復通行。<圖/花蓮縣政府提供>
花蓮縣玉里鎮赤科山產業道路災情慘重,縣府協調廠商積極趕工,盼早日恢復通行。<圖/花蓮縣政府提供>







全文引用自:https://udn.com/news/story/7328/7537189
作者:2023-10-29 聯合報/ 記者王思慧/花蓮即時報導
